กฟผ.ภาคอีสาน เปิดเวทีสื่อมวลชนสัมพันธ์ ลงพื้นที่ชูระบบไฟฟ้า–พลังงานสะอาด มั่นคง–ดูแลชุมชนคู่ขนาน

กฟผ.ภาคอีสาน เปิดเวทีสื่อมวลชนสัมพันธ์ ลงพื้นที่ชูระบบไฟฟ้า–พลังงานสะอาด มั่นคง–ดูแลชุมชนคู่ขนาน

กฟผ.ภาคอีสาน นำสื่อลงพื้นที่ศึกษางานจริง 3 แห่ง ตอกย้ำภารกิจผลิต-ส่งไฟฟ้ามั่นคง ควบคู่ดูแลชุมชนรอบพื้นที่ เผยอาจขยายอายุโรงไฟฟ้าน้ำพองรองรับความต้องการที่พุ่ง-รอโรงใหม่ชัดเจนตามแผน PDP 2024
เมื่อเวลา 08.00 น.วันที่ 7 ตุลาคม 2569 ที่ห้องประชุมต้นคูน ชั้น 1 อาคารการไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) ภาคตะวันออกเฉียงเหนือ นายคมกฤษ ศรีสุดา ผู้อำนวยการฝ่ายปฏิบัติการภาคตะวันออกเฉียงเหนือ เป็นประธานเปิด โครงการสื่อมวลชนสัมพันธ์ ประจำปี 2569 โดยมีนายสุนทร ดาวประเสริฐ ผู้อำนวยการโรงไฟฟ้าน้ำพอง หัวหน้ากองบำรุงรักษาสายส่ง และคณะสื่อมวลชนร่วมงาน

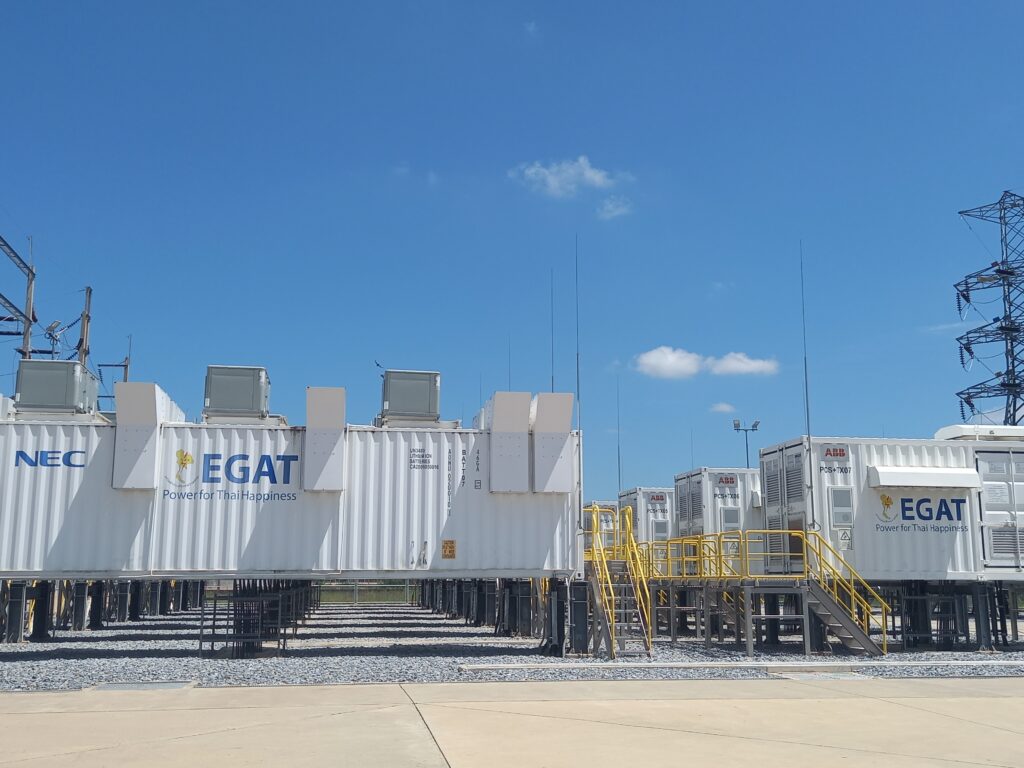

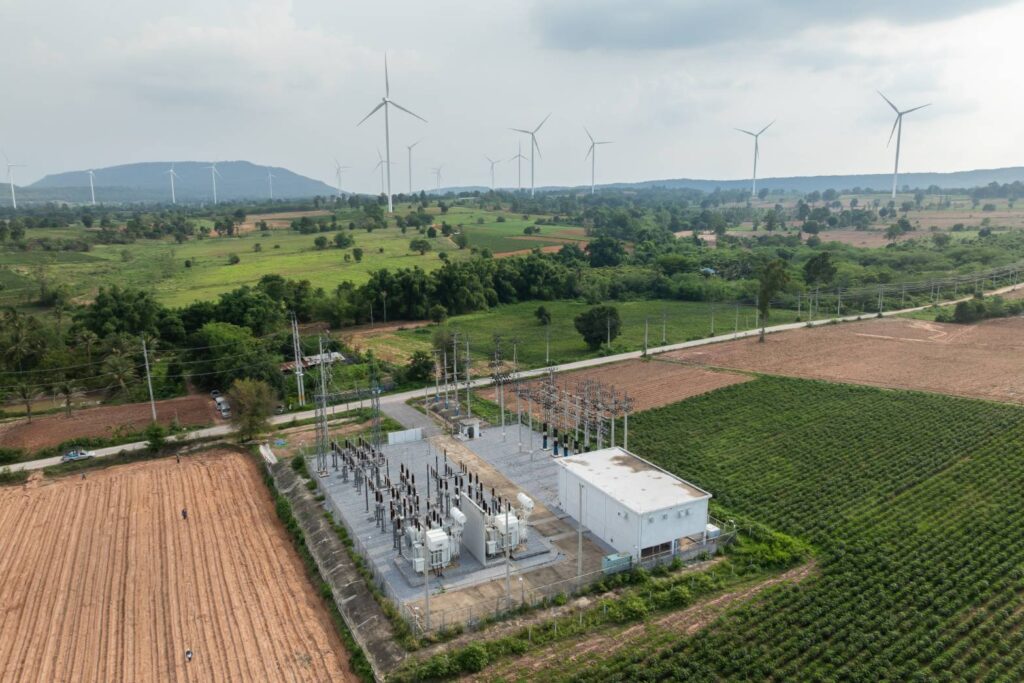

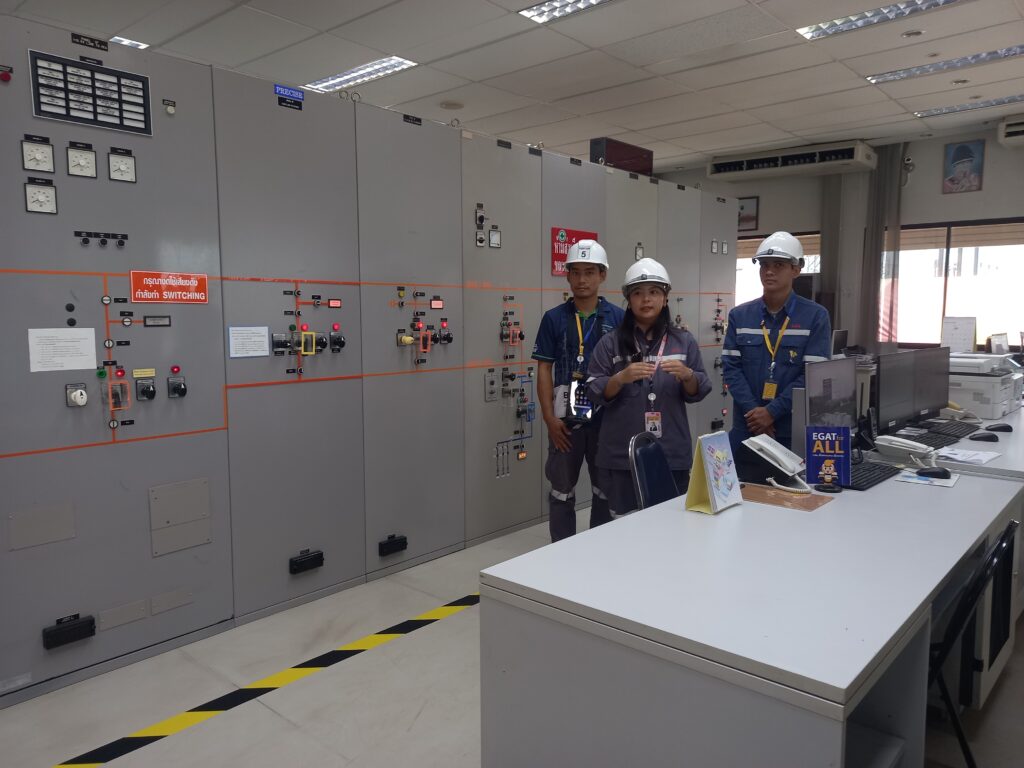

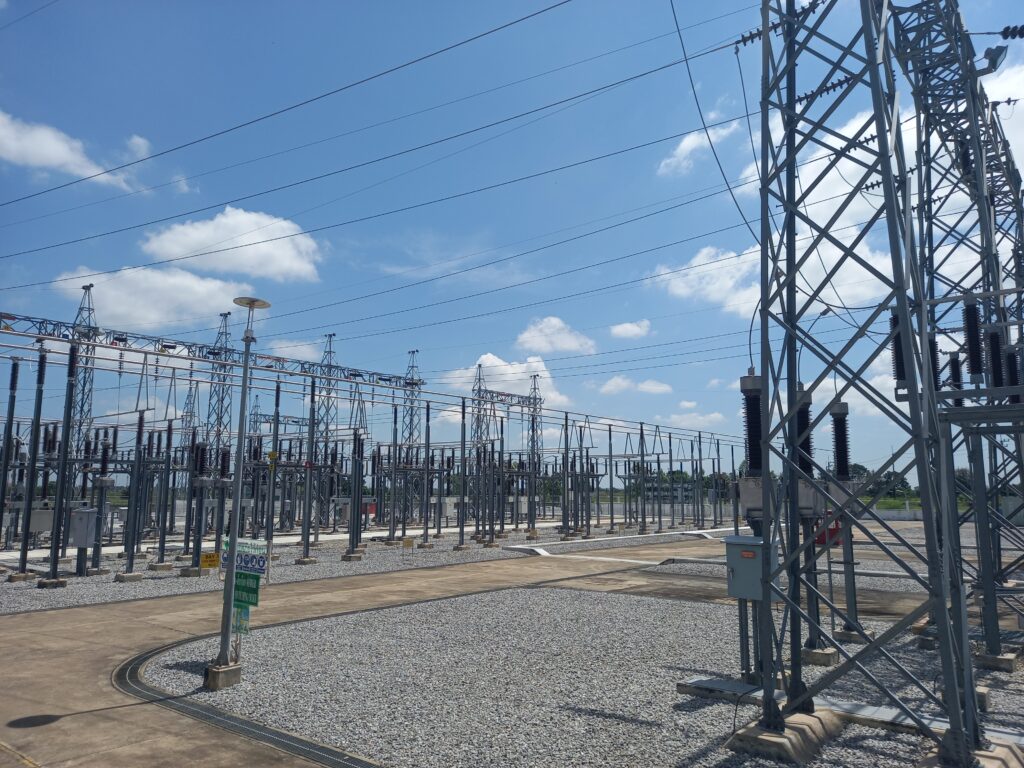

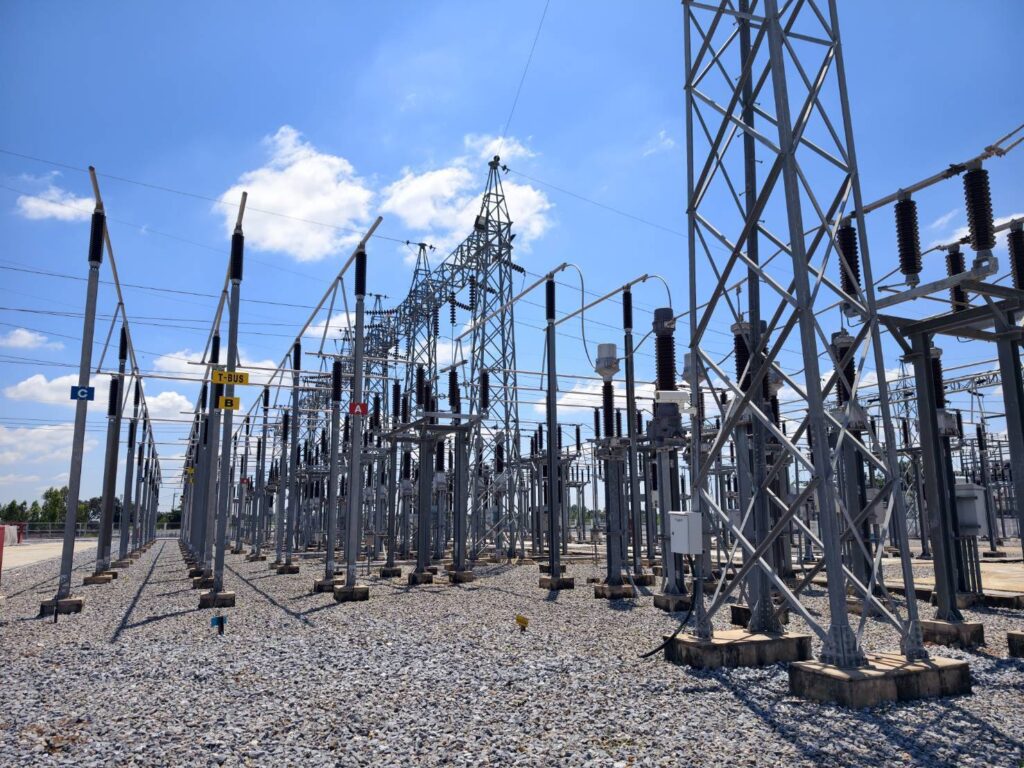

โครงการนี้มีวัตถุประสงค์เพื่อสร้างความเข้าใจที่ถูกต้องและสานสัมพันธ์อันดีระหว่าง กฟผ. กับสื่อมวลชน โดยนำคณะลงศึกษาดูงานจริง ที่ สถานีไฟฟ้าแรงสูงบำเหน็จณรงค์ จ.ชัยภูมิ, โครงการหนุมาน บริษัทบ้านชวนพัฒนา (ภายใต้กลุ่มพลังงานบริสุทธิ์) จ.ชัยภูมิ และ โรงไฟฟ้าลำตะคองชลภาวัฒนา จ.นครราชสีมา ครอบคลุมทั้งระบบส่งไฟฟ้า พลังงานสะอาด และการผลิตไฟฟ้า

นายคมกฤษ ศรีสุดา
นายคมกฤษ ศรีสุดา ผู้อำนวยการฝ่ายปฏิบัติการภาคตะวันออกเฉียงเหนือ กล่าวว่า“กฟผ. ไม่ได้ทำหน้าที่เพียงผลิตและส่งไฟฟ้าให้เพียงพอเท่านั้น แต่เราให้ความสำคัญอย่างสูงกับการดูแลชุมชนรอบพื้นที่ปฏิบัติงานทั้งสายส่ง สถานีและโรงไฟฟ้า ด้วยความเข้าใจและใส่ใจมาโดยตลอด เราหวังเป็นอย่างยิ่งว่าสื่อมวลชนจะช่วยส่งต่อความจริงและภารกิจที่แท้จริงของเราให้ประชาชนทราบอย่างถูกต้อง”
“อีก 3–5 ปีข้างหน้า ระบบไฟฟ้าจะเผชิญการเปลี่ยนแปลงทั้งเทคโนโลยีและรูปแบบการใช้ไฟฟ้าที่เพิ่มขึ้นอย่างรวดเร็ว เราจึงต้องเรียนรู้ ปรับตัว และนำนวัตกรรมมาประยุกต์ใช้ เพื่อรักษาความมั่นคงจ่ายไฟให้ประชาชนต่อไปอย่างมีประสิทธิภาพ”

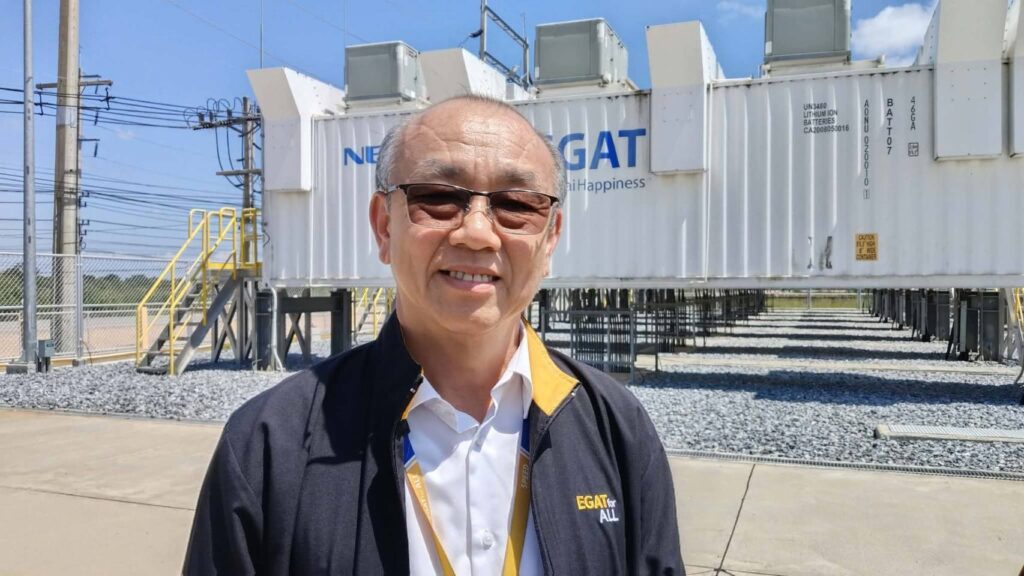

นายสุนทร ดาวประเสริฐ
ขณะที่นายสุนทร ดาวประเสริฐ ผู้อำนวยการโรงไฟฟ้าน้ำพอง กล่าวว่า “ปัจจุบันประเทศกำลังจัดทำแผน PDP 2024 ความต้องการใช้ไฟฟ้ามีแนวโน้มสูงขึ้น โดยเฉพาะจากกลุ่มศูนย์ข้อมูลขนาดใหญ่ (Data Center) ประกอบกับตลาดกังหันก๊าซทั่วโลกตึงตัว ทำให้โรงไฟฟ้าใหม่บางแห่งที่วางแผนเปิดช่วงปี 2574–2575 อาจล่าช้า”
“เดิมวางแผนเดินเครื่องโรงไฟฟ้าน้ำพองถึงปี 2574 แต่มีความเป็นไปได้ที่จะขยายเวลาต่อจนถึงปี 2575 เพื่อคั่นกลางรอโรงไฟฟ้าใหม่เข้ามารองรับ คาดว่าจะสามารถเดินเครื่องได้เต็มที่ประมาณปี 2576 ทั้งนี้ต้องรอความชัดเจนจากแผน PDP 2024 อีกครั้ง” การจัดงานครั้งนี้จึงเป็นสะพานเชื่อมสำคัญ เปิดมุมมองการทำงานจริงของ กฟผ. ทั้งด้านเทคนิค การเตรียมรับมือความต้องการพลังงานที่ขยายตัว และการดูแลสังคมที่ไม่ทิ้งใครไว้ข้างหลัง เพื่อให้ประชาชนมั่นใจว่าระบบไฟฟ้าของประเทศจะมั่นคง พร้อมก้าวไปข้างหน้าอย่างยั่งยืนตลอดไป.

EGAT #กฟผ #กฟผภาคอีสาน #โรงไฟฟ้าน้ำพอง #พลังงานสะอาด #ระบบไฟฟ้ามั่นคง #ข่าวพลังงาน #ชุมชนรอบโรงไฟฟ้า #PDP2024
